這樣的情況,也許你不陌生,一邊大字噴寫著:完工時間,XXXX年XX月,另一邊總是遲遲拖延工期。譬如公路保養維修或者是新建,綿延的道路圍欄,狹窄的人行通道;又譬如樓盤交房,叮叮哐哐的施工噪音,滿目瘡痍的地面;還有常見的房屋裝修,永遠涂不完的墻面,堆積的建筑垃圾……類似拖延工期的現象處處都存在,不僅僅浪費了社會公共資源,還嚴重影響了相關單位的經濟效益。
消防工程當然也不例外,控制消防工程成本,保證質量的情況下,在預定的工期內完工是最完美的狀態。現實情況是,大部分消防工程的生產周期都相當長,常常存在交叉作業,并且作業現場不固定,消防工程在施工中很 容易受到建筑工程的影響。消防工程的牽涉面很廣,與建筑施工中的方方面面都存在聯系,一旦其中某個環節出現操作失誤,就會給予消防工程開展造成極大的負面影響。
而淦德消防管家推出的38天一站式服務工期是如何實現的呢?

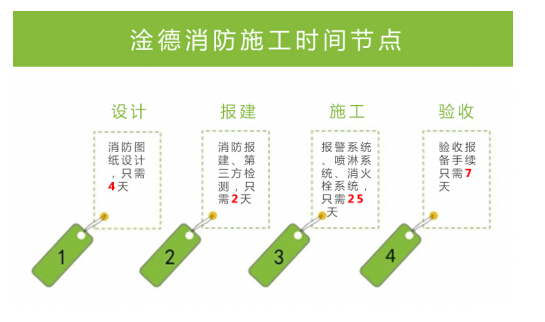

我們從《淦德消防時間節點及施工驗收告知書》可以看出,淦德消防管家在消防設計、報建、施工、驗收四個階段的時間節點標準是:設計4天,報建2天,施工25天,驗收7天。其中施工主要是針對三大系統:報警系統、噴淋系統、消火栓系統,各大系統的安裝檢測并行施工,同時進場。
其實,關于為何能做到38天的一站式服務工期,其負責人介紹到,淦德消防從確認簽訂合同開始,就已成立專門的消防小組:客服、消防工程師、項目經理、采購人員、施工隊。由消防工程師確定現場,跟進消防設計,4天完成消防設計;審核通過之后采購人員開始采購物資、施工隊準備進場、客服人員聯系客戶準備資料進行報建流程;項目經理開始接手,每日施工現場的進度監控卸掉,同時將進度實時發送給客戶;最后進行報建驗收。所有的工作標準化流程化的有序進行,無縫對接,很大程度上提高了工作效率,為業主節省了時間。
據悉,淦德消防管家的客服團隊在上崗之前都將進行為期一個月的專業培訓,施工隊是按照我公司制定的標準進行專業培訓,達到我公司要求,進入我公司優質施工隊庫,保障了施工的質量和專業性。
(注:淦德消防管家主要集中于300-5000㎡建筑的消防二次改造,提供一站式消防服務:設計、報建、施工、驗收。施工內容主要包括火災自動報警系統、噴淋系統、消火栓系統,每增加一個系統工期增加15天左右。)
